天津老房裝修業主關注的10個問題
天津老房因房齡長(多為20-50年)、戶型緊湊、管線老化等特點,裝修時業主的關注點與新房差異顯著,核心圍繞
“安全、實用、適配老房特性”展開。
以下是天津老房裝修業主最關注的10個問題及對應建議:

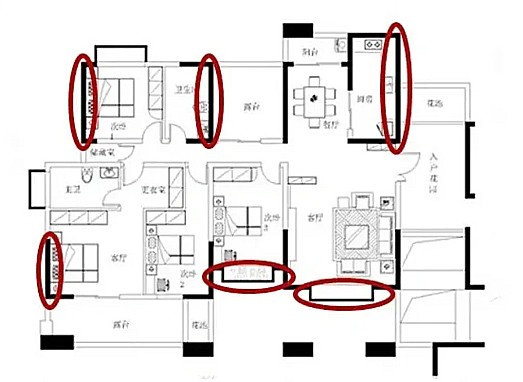

1. 結構安全:承重墻/墻體拆改能不能動?
天津老房多為**磚混結構**(尤其老社區、單位房),墻體不僅是隔斷,還承擔承重功能,
違規拆改可能導致房屋開裂、坍塌。
- 業主核心顧慮:“想擴大空間,哪些墻能拆?”
- 關鍵建議:
- 先找**專業機構(如房管局認可的檢測單位)出具房屋結構圖紙**,明確承重墻位置(圖紙中黑色粗線標注);
- 非承重墻拆改前,需向物業提交“裝修備案”,避免違規被要求恢復;
- 禁止拆改“配重墻”(如陽臺與客廳之間的矮墻),防止陽臺下墜。

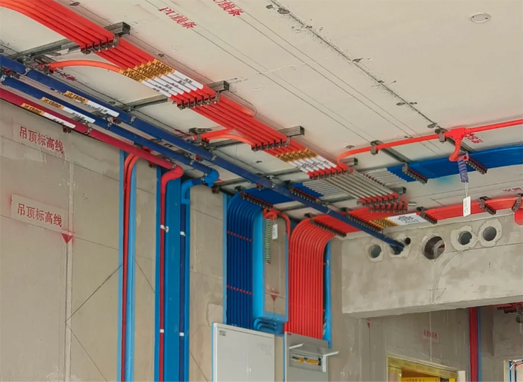

2. 水電改造:老管線要不要全換?
天津老房的水電管線多為“鋁線+鍍鋅管”,使用超20年易出現**電線過載跳閘、水管生銹漏水**
(尤其廚房、衛生間),且無法適配現代家電(如空調、熱水器)的用電需求。
- 業主核心顧慮:“局部改造省錢,還是全換更安全?”
- 關鍵建議:
- 電線:若原線為鋁線,**必須全換為銅芯線**(2.5平方用于插座、4平方用于空調/熱水器);
即使是銅線,若絕緣層老化(手捏發脆),也建議全換;
- 水管:鍍鋅管、鑄鐵管需更換為**PPR管**(耐腐蝕、壽命長),且建議“走頂不走地”,方便后期檢修;
- 增容:老房電表多為“5(20)A”,需升級為“10(40)A”,滿足多家電同時使用。

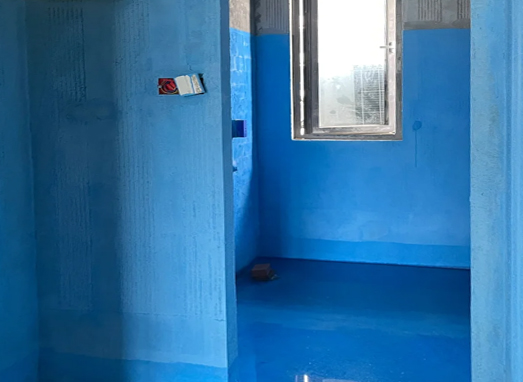

3. 防水工程:怎么避免漏水到樓下?
天津老房原防水多為瀝青或卷材, decades后已失效,且衛生間、廚房地面可能存在“空鼓、開裂”,
若不重做防水,極易漏水引發鄰里糾紛。
- 業主核心顧慮:“防水做幾遍?閉水試驗要多久?”
- 關鍵建議:
- 重點區域:衛生間(墻面做1.8米高,淋浴區做滿墻)、廚房(墻面做0.3米高)、陽臺
(若封陽臺且放洗衣機,需全地面+0.3米墻面);
- 施工標準:刷2-3遍柔性防水涂料(如JS防水涂料),每遍干透后再刷下一遍;
- 閉水試驗:至少**24小時**(建議48小時),同時通知樓下業主查看天花板是否漏水。
-找靠譜的老房裝修比較有經驗的裝修公司。
4. 戶型優化:暗廚暗衛/小空間怎么改?
天津老房常見“刀把型”“暗廚暗衛”“走廊浪費空間”等問題,業主希望在不違規的前提下提升采光和空間利用率。
- 業主核心顧慮:“暗衛能不能加窗戶?開放式廚房能通燃氣嗎?”
- 關鍵建議:
- 暗衛:若無法外擴開窗,可通過“干濕分離+集成吊頂換氣扇+壁掛式浴霸”改善通風,墻面用淺色系瓷磚提亮;
- 開放式廚房:天津燃氣公司對“開放式廚房”審核較嚴,需提前咨詢——若允許,需加裝“燃氣報警器”;
若不允許,可做“玻璃推拉門”(視覺上擴大空間,又符合燃氣規范);
- 小空間:利用“錯層收納”(如玄關柜到頂、廚房吊柜+地柜結合)、“多功能家具”(如飄窗改書桌)節省空間。
5. 保暖與隔音:冬天冷、鄰居噪音大怎么辦?
天津冬季寒冷(最低-10℃左右),老房墻體無保溫層,室內溫度比新房低3-5℃;同時老房墻體薄,
鄰里噪音(如說話、電視聲)易穿透。
- 業主核心顧慮:“怎么加保溫?隔音效果能提升多少?”
- 關鍵建議:
- 保暖:
- 外墻:若物業允許,做“外墻外保溫”(效果最好,不占室內空間);若不允許,做“內墻內保溫”
(用擠塑板+石膏板,需占用5-8cm室內空間);
- 窗戶:將原“單玻塑鋼窗”換成**斷橋鋁雙層中空玻璃窗**,保溫+隔音雙重提升,還能解決老窗漏風問題;
- 隔音:墻體可加“隔音棉+石膏板”,地面鋪“實木地板+防潮墊”(比瓷磚隔音好),衛生間管道包“隔音棉”減少噪音。
6. 預算控制:老房裝修為什么比新房貴?怎么?。?/b>
天津老房裝修比新房多“拆改、修復”工序(如拆舊墻、鏟墻皮、補墻面空鼓),
預算通常高15%-30%,業主易擔心“超支”。
- 業主核心顧慮:“哪些錢不能?。磕男┠芎笃趦?yōu)化?”
- 關鍵建議:
- 必花錢(不?。航Y構檢測、水電全換、防水、保溫(這些是安全和居住體驗的基礎,后期整改成本更高);
- 可省/后期加:高端裝飾(如背景墻、復雜吊頂)、定制柜(可先做基礎柜體,后期加配件)、軟裝(窗簾、掛畫);
- 避坑:簽裝修合同時,明確“拆改、修復的單項報價”(避免后期以“老房問題多”為由增項),預留10%“應急資金”
(應對拆改中發現的突發問題,如墻體空鼓、管線堵塞)。
7. 環保健康:老房通風差,甲醛會不會超標?
天津老房多為“一梯多戶”,戶型緊湊、窗戶少,裝修后通風效率低;且老房墻面、地面可能殘留“老漆、老膠”,
疊加新裝修材料的甲醛,易導致室內甲醛超標。
- 業主核心顧慮:“怎么選環保材料?通風多久能住?”
- 關鍵建議:
- 材料選擇:板材選“E0級顆粒板/實木板”、涂料選“國標GB 18582-2020認證的乳膠漆”、膠粘劑選“無醛膠”;
- 施工控制:避免“過度裝修”(如全屋定制柜過多,甲醛疊加釋放);
- 檢測與通風:裝修后至少通風3個月,入住前找**CMA認證機構檢測甲醛**(合格標準≤0.1mg/m³),
有老人、小孩的家庭建議通風6個月以上。
8. 鄰里協調:老社區施工會不會被投訴?
天津老社區“居住密度高、鄰里距離近”,裝修的噪音(拆墻、電鉆)、垃圾堆放、漏水等問題易引發鄰里矛盾。
- 業主核心顧慮:“施工時間怎么定?垃圾往哪放?”
- 關鍵建議:
- 提前溝通:裝修前1-2周,主動上門告知鄰居“施工周期(通常45-60天)、
每日施工時間(如8:30-12:00、14:00-18:00,避開午休和晚間)”,可附贈小禮品(如水果)減少抵觸;
- 垃圾處理:老社區多無“裝修垃圾專用堆放點”,需聯系“正規清運公司”(提前問物業是否有推薦),
避免堆在樓道或小區公共區域;
- 漏水預防:施工中若涉及衛生間、陽臺防水,提前通知樓下業主“閉水試驗時間”,邀請對方現場查看,避免后期糾紛。
9. 收納設計:小面積怎么裝下全家雜物?
天津老房普遍面積?。ǘ酁?0-80㎡),且原戶型幾乎無“系統收納”,業主常面臨“衣服堆沙發、廚房雜物放不下”的問題。
- 業主核心顧慮:“收納越多越好嗎?會不會顯擁擠?”
- 關鍵建議:
- “隱形收納”優先:利用“墻面空間”(如玄關洞洞板、衛生間壁掛架)、“閑置角落”(如走廊盡頭做頂天立地柜);
- 定制柜“按需做”:廚房按“洗-切-炒”動線做吊柜+地柜,避免盲目做滿墻;臥室做“衣柜+梳妝臺一體化設計”,節省空間;
- 拒絕“過度收納”:如小戶型不建議做“榻榻米+滿墻柜”(易顯壓抑),可留1-2處“靈活收納區”(如可移動收納架)。
10. 施工質量與售后:老房裝修返工率高,怎么保障?
老房裝修工序復雜(拆改→修復→水電→防水→硬裝→軟裝),任一環節偷工減料(如防水刷1遍、電線接頭不燙錫),
都會導致后期漏水、跳閘等問題。
- 業主核心顧慮:“怎么選靠譜裝修公司?質保期多久?”
- 關鍵建議:
- 選裝修方:優先選“有老房裝修經驗的本地公司”(熟悉天津老社區政策、戶型特點),避免找“游擊隊”;
簽合同前要求看“同小區老房案例”;
- 明確質保:合同中注明“分項質保期”——水電質保≥5年、防水質保≥5年、硬裝(墻面、地面)質保≥2年;
- 節點驗收:拆改后、水電改造后、防水閉水后、硬裝完工后,分4次驗收,每次驗收合格再進入下一工序,
避免“一次性完工后發現問題”。
